Mevzuatı sizin için okuduk

Fiyat farkı, teminat, sözleşme yönetimi ve kabul: yapım işlerinin kurallarını resmî metinden alıntı ve örnekle anlatan yazılar.

Kesin kabulden sonra yüklenicinin sorumluluğu: 15 yıl ne zaman başlar? (4735 m.30)
Kabul ve Tasfiye

Kesin kabulden sonra yüklenicinin sorumluluğu: 15 yıl ne zaman başlar? (4735 m.30)

Kesin kabulden sonra yüklenicinin sorumluluğu: 4735 sayılı Kanun'un 30. maddesine göre 15 yıl, kesin kabul onay tarihinden işler. Örnek takvim ve liste.

Devamını Oku
4735 sayılı Kanun 14. madde: iade edilemeyen kesin teminat iki yıl sonra ne olur?
Teminat ve Avans

4735 sayılı Kanun 14. madde: iade edilemeyen kesin teminat iki yıl sonra ne olur?

Kesin kabul onayından sonra iki yıl içinde talep edilmeyen kesin teminat mektubu hükümsüz kalır; diğer teminatlar Hazineye gelir kaydedilir. Örnek takvim.

Devamını Oku
İhale sözleşmesi devredilebilir mi? Devrin şartları ve üç yıllık yasak (4735 m.16)
Sözleşme Yönetimi

İhale sözleşmesi devredilebilir mi? Devrin şartları ve üç yıllık yasak (4735 m.16)

İhale sözleşmesi zorunlu hallerde, ihale yetkilisinin yazılı izniyle devredilebilir; sonraki üç yıl aynı yüklenici başka sözleşme devredemez, devralamaz.

Devamını Oku
4735 sayılı Kanun 7. madde: sözleşmede yer alması zorunlu 23 husus
Mevzuat Rehberi

4735 sayılı Kanun 7. madde: sözleşmede yer alması zorunlu 23 husus

4735 sayılı Kanun'un 7. maddesi kamu ihale sözleşmesinde belirtilmesi zorunlu 23 hususu sayar. Maddenin tam metni, konulara göre tablo ve kontrol listesi.

Devamını Oku
4734 ve 4735 arasındaki fark nedir? Kamu İhale Sözleşmeleri Kanunu neyi düzenler
Mevzuat Rehberi

4734 ve 4735 arasındaki fark nedir? Kamu İhale Sözleşmeleri Kanunu neyi düzenler

4734 sayılı Kanun ihalelerde uygulanacak esasları, 4735 sayılı Kanun bu ihalelerden doğan sözleşmeleri düzenler. Amaç, kapsam, ortak hükümler ve harita.

Devamını Oku

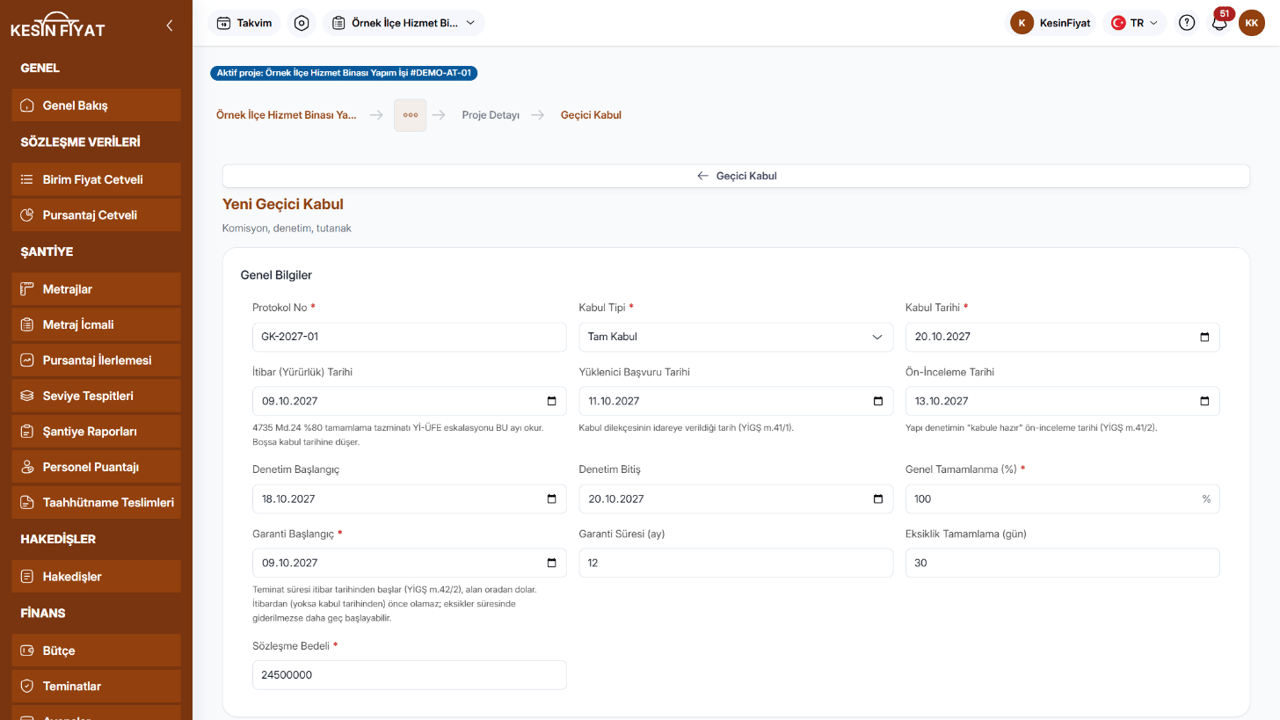

Sözleşme bedelinin %80'inin altında iş eksilişi olur mu? Yükleniciye ödenen %5 (4735 m.24)
Kabul ve Tasfiye

Sözleşme bedelinin %80'inin altında iş eksilişi olur mu? Yükleniciye ödenen %5 (4735 m.24)

Sözleşme bedelinin %80'inin altında tamamlanan işte yüklenici işi bitirir; farkın %5'i geçici kabul tarihindeki fiyatlarla ödenir. Örnek hesap ve yöntem.

Devamını Oku

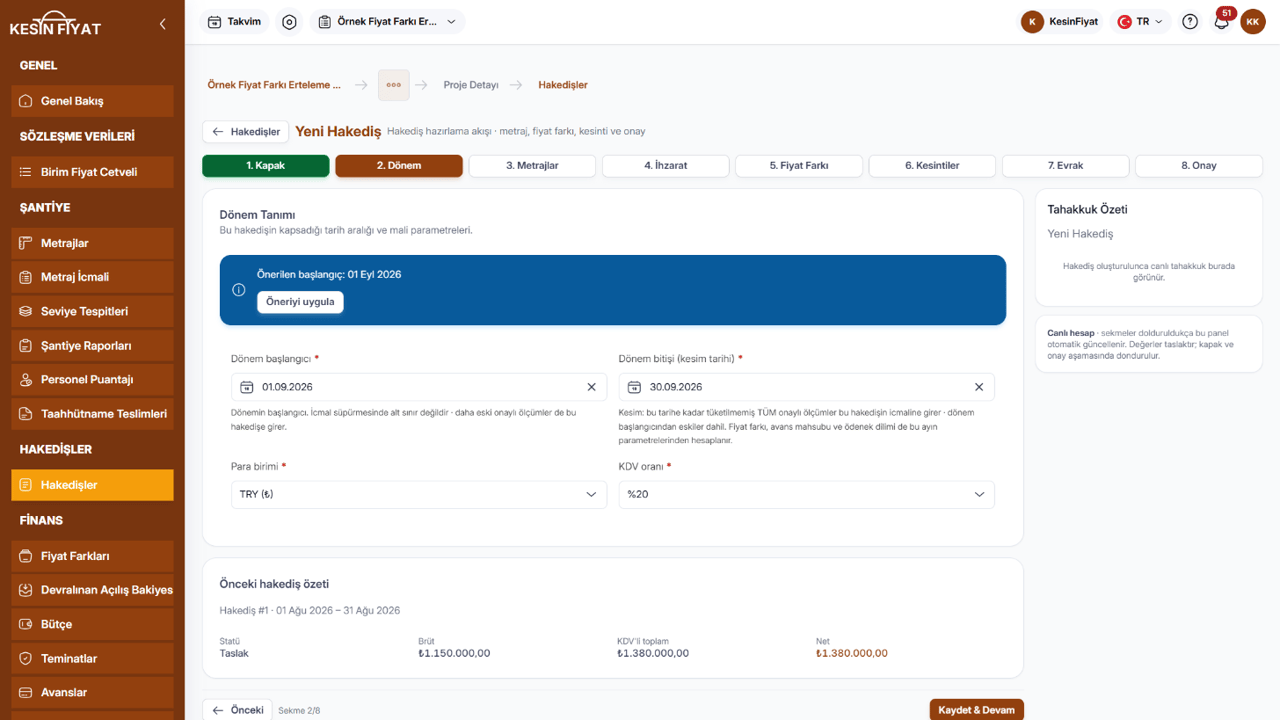

Hakediş raporu ne zaman düzenlenir, kaç günde ödenir? 2025'te değişen YİGŞ m.39
Sözleşme Yönetimi

Hakediş raporu ne zaman düzenlenir, kaç günde ödenir? 2025'te değişen YİGŞ m.39

Geçici hakediş raporu her ayın ilk beş iş günü içinde düzenlenir, yüklenici başvurmazsa idare aynı ay içinde düzenler. 2025 değişikliği ve ödeme süreleri.

Devamını Oku

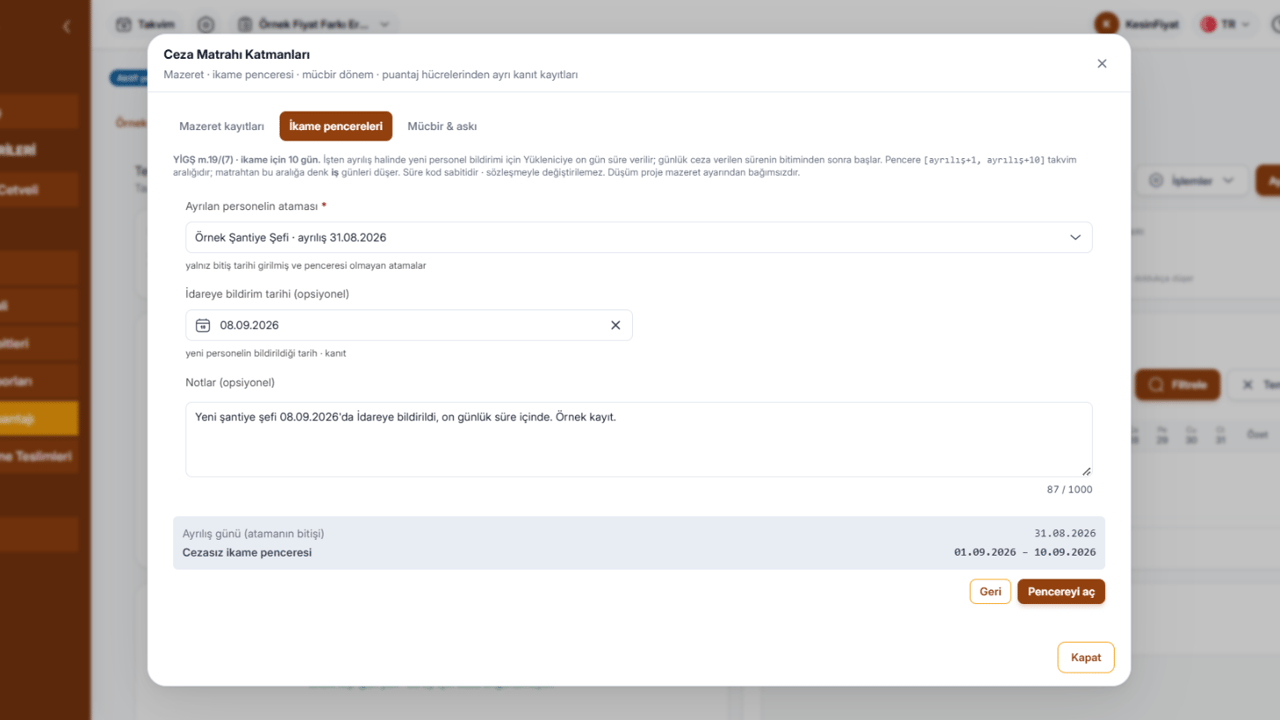

Teknik personel bildirimi kaç gün içinde yapılır? Süre, ikame ve günlük ceza (YİGŞ m.19)
Sözleşme Yönetimi

Teknik personel bildirimi kaç gün içinde yapılır? Süre, ikame ve günlük ceza (YİGŞ m.19)

Teknik personel bildirimi on gün içinde yapılır; 2025 metninde süre onaylı iş programının tebliğinden başlar. İkame süresi, günlük ceza ve kontrol listesi.

Devamını Oku

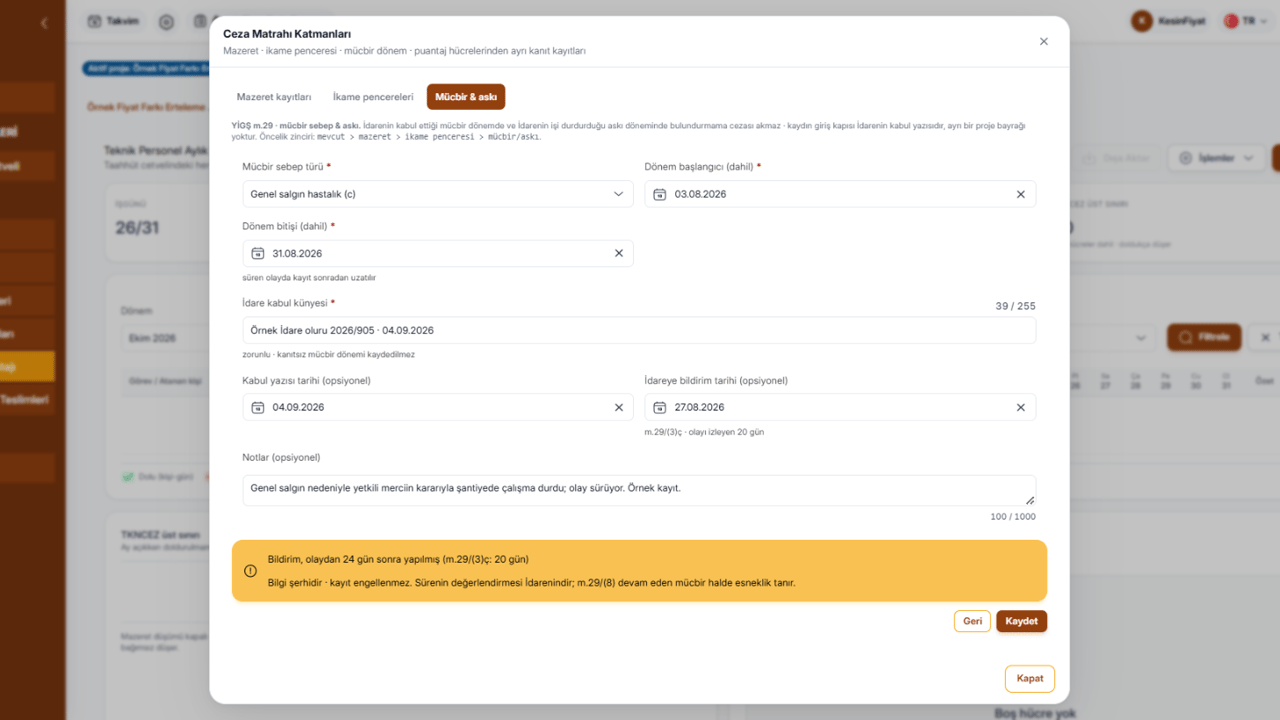

Yapım işlerinde mücbir sebepler nelerdir? 20 gün içinde bildirim şartı ve genel salgın hastalık
Sözleşme Yönetimi

Yapım işlerinde mücbir sebepler nelerdir? 20 gün içinde bildirim şartı ve genel salgın hastalık

Yapım işlerinde mücbir sebepler 4735 sayılı Kanunun 10. maddesindedir. Süre uzatımı için olayı izleyen 20 gün içinde yazılı bildirim ve belge şarttır.

Devamını Oku

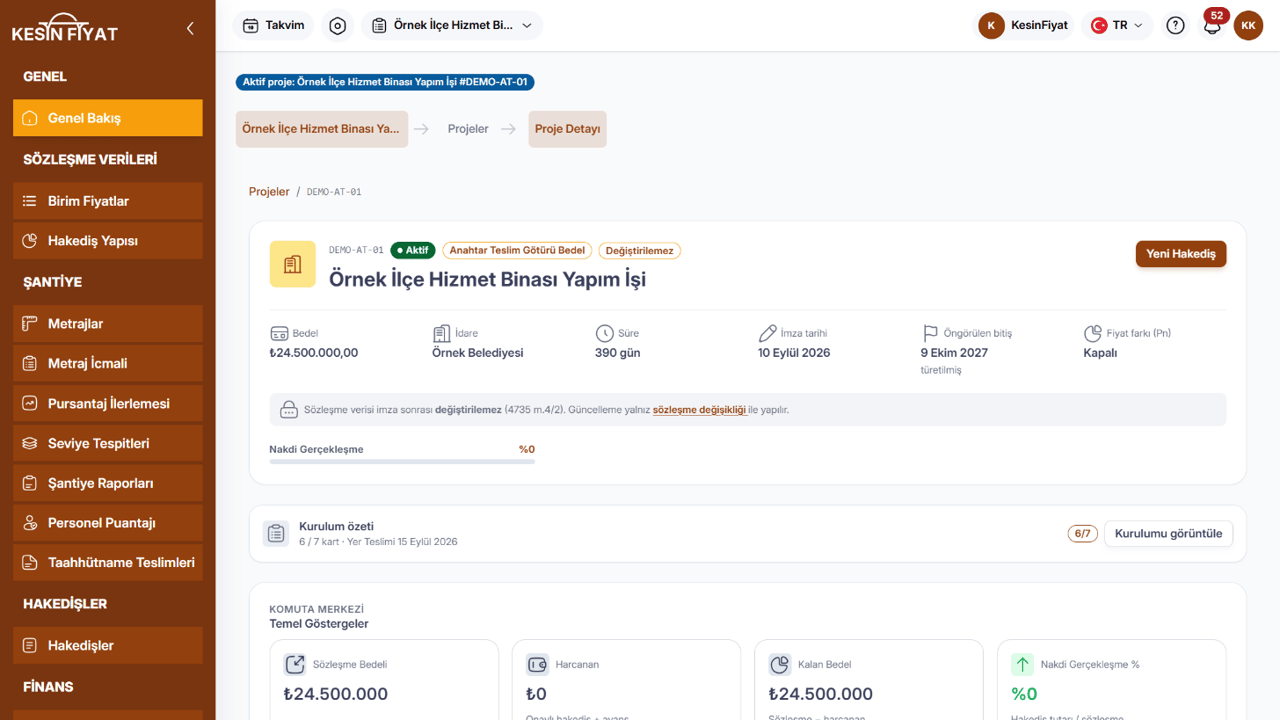

Kamu ihale sözleşmesinde değişiklik yapılması: 4735 hangi hallere izin verir?
Sözleşme Yönetimi

Kamu ihale sözleşmesinde değişiklik yapılması: 4735 hangi hallere izin verir?

4735 sayılı Kanun'a göre kamu ihale sözleşmesi hangi hallerde değiştirilebilir? 4. ve 15. madde, iş artışı, mücbir sebep, örnek tablo ve kontrol listesi.

Devamını Oku
